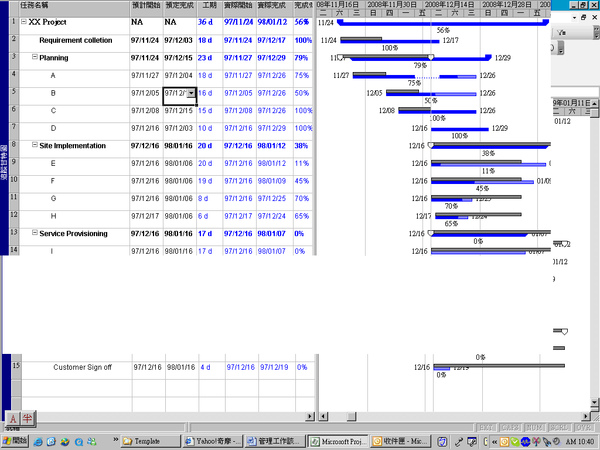

Time baseline 是?,不能用忘了、不記得來掩飾,這是非常基本的觀念,如果這類基本題目答錯,你認為PMI會讓你拿PMP credential嗎?他會想辦法把你 spec out,接下來的考題。答案是專案完成日,對嗎?還是Project Schedule?專案完成日是專案的Objective、同時也是專案的 constraint,亦是 risk,不是 baselineTimeBaselineProject Schedule,亦就是各活動的預定開始結束時間,什麼時間該做什麼事,畫成 Bar Chart(Gantt Chart) 如下圖黑色文字及黑色Bar,藍色指的是實際開始執行的進度,所以為什麼一定要先 plan,目的就是要把 baseline(基準線定出來),如果專案控制的好,可以照著基準線走,就會提早或準時完成專案。下面的範例提供大家參考,每個活動的負責人,可以很清楚看到目前自己負責的活動是落後還是超前,別人進度(包括前置predecessor、後續successor工程)如何,都可以一目了然,所以也是很好的溝通工具。再提醒一定要有 baseline然後 actual 才有意義,才知道差異(variance)在那裡,才可以 take corrective actions preventative actions

Time baseline vs Actual
