先問個問題,一個專案它的工期10個月,總預算1,000,000,包括五項活動(依施工順序為 A、B、C、D、E),每個活動工期是兩個月,其中第三項C活動的預算為 800,000,其餘四項活動的預算同為50,000。今天是第六個月底, A、B、C活動完成,請問目前進度應該是 6 months/10 months= 60%,還是 (50,000*2+800,000)/1,000,000=90%,95%的學員會依習慣答:當然用工期計算60%才對,其實這沒有一定的標準答案。
再問一個問題,如果工程出問題,是ABDE任一活動出問題影響大,還是C活動出問題影響大,這時候你的答案還會是: 以工期計算都是兩個月,應該一樣嘛!當然不一樣,以風險來看,C活動出問題影響當然對專案目標之一”預算”的影響較大,那用什麼分析可以同時掌握專案工期與預算執行的狀況。
現在來介紹實獲值分析EVM(Earned Value Method),是用相對進度來表示,而且這個相對進度是以”錢”即活動的預算(activity cost estimating)來表示,即完成該活動,就完成該活動當初計劃的預算值,我們稱為實獲值,問題在於你是提早、準時還是落後完成該活動。這裡PV, EV, AC都是累計的值(請參考另一篇文章有詳細解說Gantt Chart (Bar Chart) and S curve)。所謂相對是指有一個基準線(baseline)即計劃值,來做為專案工期及預算控制的參考,當實際執行後,就會有實際完成的結果進來與參考值作比較,以便找出實際完成與計劃之間的差異,找出差異原因(root cause),然後針對已發生的活動採取矯正措施(preventative actions)及對於未執行的活動採取預防措施(preventative action)。
假設該專案之前的活動都準時(即執行該活動之前 EV=PV),該活動
如果是準時,那該段時間的實獲值會等於計劃值,EV-PV=0。
如果是提早,那該段時間的實獲值會大於計劃值,EV-PV>0。
如果是落後,沒完成所以沒有實獲值,那該段時間的實獲值會小於計劃值,EV-PV<0。

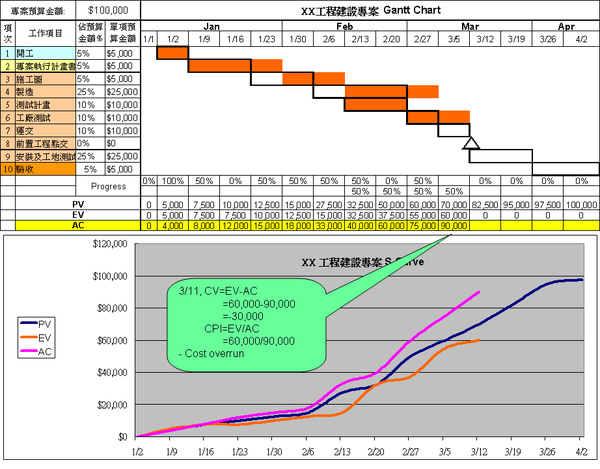

下圖是Gantt chart and S curve範例,這是4年前我當PMP講師之前試講的例子,黑色bar和線 是計劃值 PV,橘色bar和線是EV 實獲值,粉紅線 AC 是實際支出的錢。
應用50/50 rule作為活動進度估算(progress reporting),該活動只要開始就給50%進度, 完成時再給剩下的50%進度,看得出來嗎? 例如項次二”專案執行計劃書”實際執行情形(橘色bar)為從1/9 ~ 1/29 共計花了3週做完,依50/50 rule, 1/9該週開始,所以該週給50%進度 2,500元,1/16 該週該活動進行中沒有完成,依50/50 rule沒有進度0元,1/23該週完成,所以該週給50%進度另外 2,500元。
所以我們可以由 EV與 PV 之差異看出專案目前的進度是提早、準時還是落後預定進度(計劃值),把PV, EV, AC 畫成曲線,可以看出每段時間PV, EV, AC累積的差異,也可以看出專案落後的天數(對應到橫軸)。舉例來說,2/20當週應完成40,000的計劃值(黑線),可是實際EV(橘線)卻到2/27那週才達到40,000,投落到時間軸就是落後天數。同理超前亦可看出。
下列是Earned Value 計算公式及說明:
Earned Value Analysis
n PV: Planned Value (計劃值;應該要完成的,在activity cost estimating時的產出活動估計值,也是cost baseline)
n EV: Earned Value (實獲值,完成的計劃值)
n AC: Actual Cost (活動真正花費)
n 時程變異SV = EV - PV = 實獲值 - 計劃值 (-) = Behind schedule 時程落後 ,(+) = Ahead of schedule 時程超前
n 時程績效指標SPI = EV / PV = 實獲值 / 計劃值 (<1) = Behind schedule 時程落後 ,(>1) = Ahead of schedule 時程超前
n 成本變異CV = EV - AC = 實獲值 -實際成本 (-) = Over budget 超出預算 , (+) = Under budget 在預算內
n 成本績效指標CPI = EV / AC = 實獲值 /實際成本 (<1) = Over budget 超出預算, (>1) = Under budget 在預算內
n Budget At Completion (BAC). 完工總預算(執行前推估,PV曲線終點值)
n Estimate At Completion (EAC) 完工估算(執行後,以現在推估)
n ETC = EAC - AC = 完工估算 - 實際成本,Estimate Cost To Complete (ETC). 到完工所需估算(還要再花多少)
n Variance At Completion (VAC). 完工變異
n VAC = BAC - EAC = 完工總預算 -完工所需估算,(-) = Over budget 超出預算 ,(+) = Under budget 在預算內
n EAC=BAC/CPI (考題無特別說明均用此公式)(apply this if no special conditions question made )
=AC+ETC (全部的預估(PV)是不正確的)(All PV are incorrect)
=AC+(BAC-EV) (今天之前的預估(PV)是不正確的,之後的預估(PV)是對的)(Past PV is incorrect, future PV is correct)
=AC+(BAC-EV)/CPI (預估(PV)是不正確的,不過變異一致)(All PV are incorrect, but they have same bias)

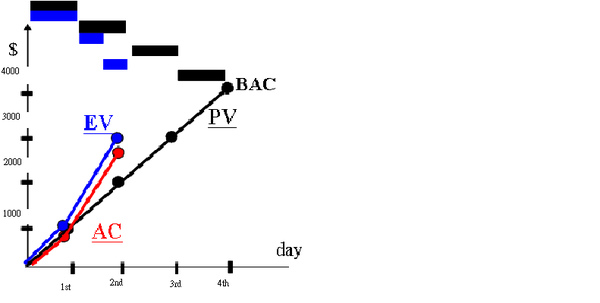

我們還是用 Rita 這個著名的例子來解說,附上bar chart 及 S-curve 就會更清楚。
To build a new fence. 4 days, budget is $4,000(each side is to take 1 day to build and is budgeted for $1,000).
Now is at the end of 2nd day, we completed 3 sides of fence at cost $2,900. (Day 1: completed 1 side, cost:$1000)
What is PV, AC, EV, CV,CPI, SV and SPI at the end of 2nd day?
§ Day 1 PV=1,000
§ Day 2 PV=2,000(計畫的)
§ Day 2 EV=3,000(完成的)
§ Day 2 AC=2,900(花費的)
§ Day 2 SV=EV-PV=3,000-2,000=1,000(進度差異)
§ Day 2 SPI=EV/PV=3,000/2,000=1.5(進度指標)
§ Day 2 CV=EV-AC=3,000-2,900=100 (成本差異)
§ Day 2 CPI=EV/AC=3,000/2,900=30/29 (成本指標)
§ *******************************************************************************************
§ BAC=4,000(預算成本)
§ EAC=BAC/CPI=4,000/(30/29)= 3,867(預估預算成本)
§ ETC=EAC-AC=3,867-2,900=967(老闆常問還要花多少錢)
§ VAC=BAC-EAC= 4,000-3,867=133(預算與預估預算之差異)
